2.3.3 节拍计算案例
下面以锻造和机加工为例,说明一下如何计算两种截然不同的节拍计算方法。
锻造和机加工其中一个主要的差异就是节拍,比如曲轴锻造,锻压机压一下的时间只有2s,而机器人搬运工件的时间8.5s,机器人动作时间相对来说长一些,因此重点计算机器人的节拍,而曲轴机加工节拍120s/件,机床是瓶颈,因此重点计算机床的节拍。
2.3.3.1 案例1:锻造自动化生产线节拍计算
由于锻造节拍很快,锻造一般采用单手爪上下料。
针对特定工序,先分析机器人的节拍,然后再校核压机的节拍。

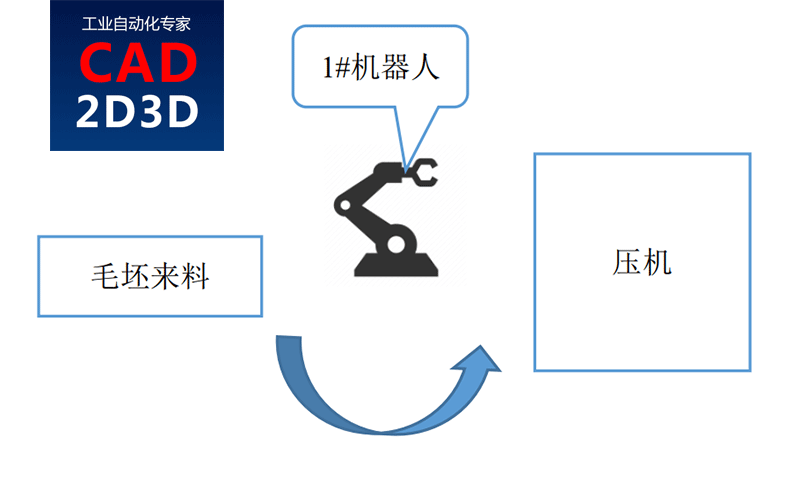

图 14 锻造单元布局示意
1#机器人完成锻压机(单工序、单工位)上料的循环时间为8.5s,而锻压机完成一次循环的时间为8.5s,整个生产线的节拍以慢的设备为准,因此生产线最终节拍为8.5s。

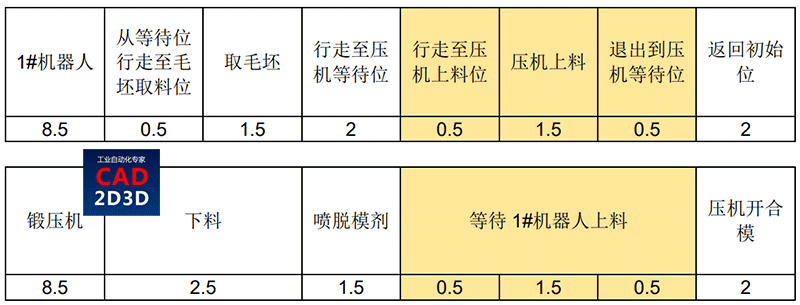

表 3 锻造时序

2.3.3.2 案例2:机加工自动化生产线节拍计算
由于机床加工时间较长,机加工一般采用双手爪上下料。
针对特定工序,先分析机器人的节拍,然后找出机器人上下料占用机床的时间,再加上机加工的时间,就是这个工序的循环节拍。

图15 机加工单元布局示意图
机加工工序的总时间=机加工时间+机内测量时间+机床开关门时间+装夹时间+机内清洗时间+上下料时间。
机器人完成一次机床上下料的总时间为31s,其中上下料+工装清洗占用机床的时间为21s。
机床有效的机加工的的时间为120s,加上机床空闲时间38s(机床关门时间12s,机内测量时间10s,机器人上下料时间6s,工装夹具清洗时间10s),合计158s,因此机床的循环时间为158s,此工序的生产节拍为158s/件。

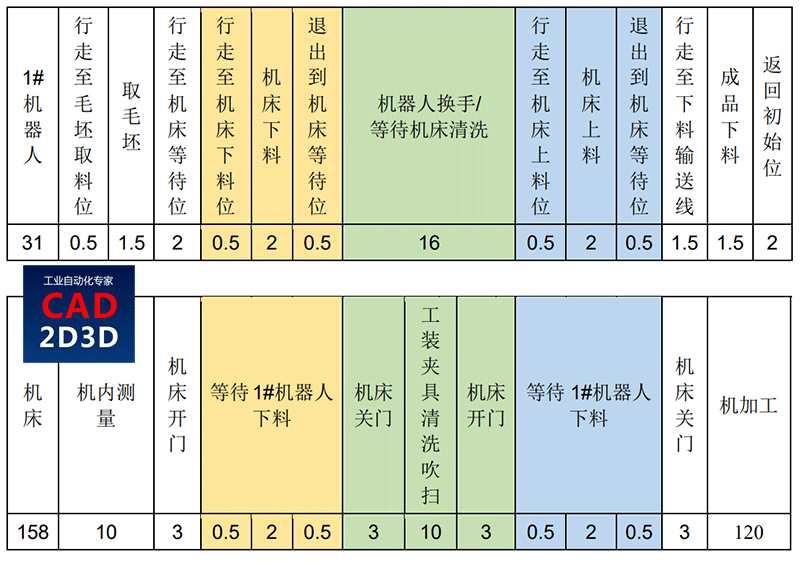

表4 机加工时序图
